Диагностика: оценка глубины и причин просадки
Измерение глубины колеи: рейка и клинья
Двухметровая рейка (правило) укладывается поперек колеи. Под рейку в зоне просадки вставляется клин или линейка - измеряется зазор между нижней гранью рейки и поверхностью камня. Глубина до 10 мм - начальная стадия. 10-25 мм - развитая колейность. 25-50 мм - критическая. Более 50 мм - разрушение основания.
Измерения выполняются через каждые 2 м по длине колеи. Фиксируется профиль: на входе, в середине, на выходе. Типичная картина - колея глубже на въезде (торможение) и на поворотах, мельче на прямых участках. Неравномерная глубина указывает на локальные слабые зоны основания (непротрамбованные участки, зоны подтопления).
Контрольный шурф: определение причины
В зоне колеи извлекаются 3-5 камней, удаляется монтажный слой и оценивается состояние основания. Ключевые показатели: толщина щебеночного слоя (проектная и фактическая), плотность щебня (проверяется динамическим плотномером), наличие воды в основании, состояние геотекстиля (если заложен). На парковках без щебеночной подготовки (камень на песке) причина очевидна: песок не способен нести транспортные нагрузки.
| Глубина колеи |
Типичная причина |
Метод ремонта |
Ориентировочная стоимость |
| 5-10 мм |
Усадка монтажного слоя |
Пересадка камней с добавлением гарцовки |
800-1 200 руб./м2 |
| 10-25 мм |
Недоуплотнение щебня |
Перекладка с переуплотнением основания |
2 500-4 000 руб./м2 |
| 25-50 мм |
Слабое основание (песок) |
Замена основания на щебень + бетон |
5 000-8 000 руб./м2 |
| Более 50 мм |
Разрушение грунта (пучение, размыв) |
Полная реконструкция с заменой грунта |
8 000-15 000 руб./м2 |

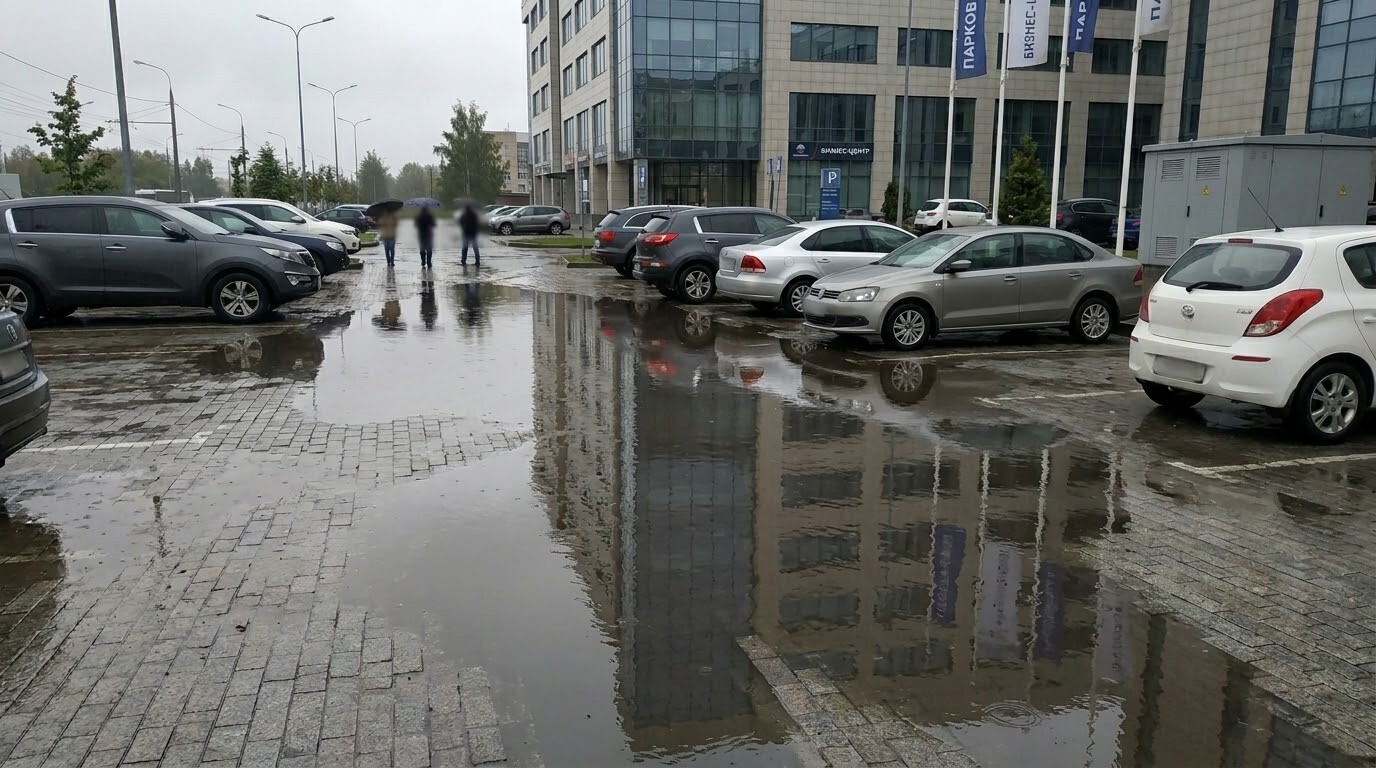

Связь с застоем воды: ускорение деградации
Колея создает желоб, в котором скапливается дождевая вода. Вода проникает через швы к основанию и размягчает его. Размягченное основание деформируется быстрее - колея углубляется. Углубленная колея удерживает больше воды. Порочный круг прерывается только ремонтом: восстановление профиля + водоотвод. На парковках без уклона застой воды в колее ускоряет деградацию в 3-5 раз.
При диагностике колейности проверяется система водоотвода: уклоны, дождеприемники, лотки. Если уклон направлен вдоль колеи - вода течет по ней как по каналу, вымывая монтажный слой. Если поперек - вода стекает в сторону, колея сохнет быстрее. Правильное проектирование: уклон поперек направления движения (к лоткам вдоль проезда).
Ремонт: технология устранения колейности
Пересадка камней: при мелкой колее (5-10 мм)
Камни в зоне колеи извлекаются, монтажный слой досыпается гарцовкой 1:4 до проектного уровня, камни устанавливаются обратно и осаживаются киянкой. Швы заполняются, покрытие проливается водой. Метод работает только при сохранном основании (щебень не деформирован). Производительность: 10-15 м2 в день (бригада 2 человека).
Критический момент: после пересадки необходимо виброуплотнение (виброплита 90-130 кг с резиновой подошвой). Без виброуплотнения досыпанная гарцовка просядет под первым же проездом автомобиля. Виброуплотнение выполняется минимум 3 прохода в перпендикулярных направлениях.
Перекладка с усилением: при развитой колее (10-50 мм)
Камни демонтируются в зоне колеи + 500 мм с каждой стороны (переходная зона). Монтажный слой удаляется. Щебеночное основание доуплотняется виброплитой 200-300 кг или катком. При необходимости досыпается щебень фракции 5-20 мм слоями по 50 мм с послойным уплотнением. Новый монтажный слой: трассовый раствор 30-40 мм (не песок). Камни укладываются с контролем уровня.
- Демонтаж: Камни извлекаются и складируются на поддоны. Нумерация камней не требуется (камни взаимозаменяемы). Поврежденные камни (сколы кромок, трещины) заменяются новыми.
- Выемка монтажного слоя: Гарцовка или раствор удаляются до щебня. Щебень осматривается: при деформации (ямы, неравномерная поверхность) - выравнивание с досыпкой и уплотнением.
- Уплотнение: Виброплита 200-300 кг, 4-6 проходов. Контроль: динамический плотномер, модуль упругости не менее 120 МПа. При недостижении - дополнительная досыпка щебня.
- Монтажный слой: Трассовый раствор 1:4 (трасс:песок), толщина 30-40 мм. Разравнивание по направляющим. Контроль толщины: перепад не более 5 мм на 2 м.
- Укладка: Камни устанавливаются с клиновидными зазорами 5-8 мм. Осаживание киянкой. Финальное виброуплотнение с резиновой подошвой.
- Заполнение швов: Гарцовка 1:4 или эпоксидная затирка. Пролив водой 5-10 л/м2.
Реконструкция с бетонной плитой: при критической колее
При глубине колеи более 25 мм на парковках с нагрузкой более 3,5 т гибкое основание заменяется на жесткое: монолитная бетонная плита 150-200 мм с армированием сеткой 100x100 мм (арматура d8-10). Камень укладывается на клеевой состав или трассовый раствор поверх плиты. Жесткое основание исключает сдвиговую деформацию, но требует устройства деформационных швов через каждые 6-8 м.
Стоимость реконструкции с бетонной плитой: 8 000-15 000 руб./м2 (демонтаж + земляные работы + бетон + укладка). Срок службы: 25-50 лет. Для сравнения: повторная перекладка гибкого основания каждые 5-7 лет обойдется дороже за 15-летний период. На парковках с осевой нагрузкой более 5 т бетонная плита - единственное надежное решение.
Совет из практики от Корниенко Р.Л.: На парковке логистического склада (800 м2, колотая брусчатка 100 мм) через 3 года образовалась колея глубиной 40-60 мм на проезде для фур (осевая нагрузка 10 т). Основание: щебень 200 мм на геотекстиле. Щебень был уплотнен правильно (K=0,98), но толщины 200 мм недостаточно для нагрузки 10 т (требуется 350-400 мм или бетонная плита). Решение: демонтаж проезда (200 м2), устройство бетонной плиты 200 мм с армированием, укладка камня на трассовый раствор. Стоимость: 2 400 000 руб. Через 4 года - без рецидивов.
