Расчет стоимости мощения гранитной брусчаткой: Инженерная смета и экономика проекта

17.03.2026

Стоимость гранитного мощения зависит от характеристик материала, несущей способности грунта, предполагаемых нагрузок, логистики и квалификации монтажных бригад. Профессиональный расчет сметы учитывает скрытые работы и методики расхода материалов для точного планирования бюджета.

Содержание статьи

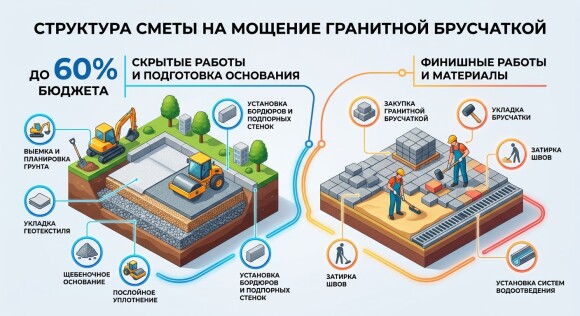

Структура затрат: материал, основание, расходники

Формат камня и расход фуги

Стоимость полнопиленой брусчатки выше колотой из-за сложности производства, но пиленый камень укладывается быстрее и расходует втрое меньше затирки за счет узких швов.

Использование дешевой колотой брусчатки с неровными краями приводит к трехкратному увеличению расхода полимерной затирки. В долгосрочной перспективе полнопиленый гранит экономически целесообразнее. Нормы расхода материалов описаны в статье о нормах расхода на 1 квадратный метр. Стоимость затирки рассчитывается по методике из статьи о расчете расхода фуги.

Скрытые работы и подготовка основания

Инженерная подготовка основания занимает до 60 процентов бюджета проекта. Объем выемки грунта под парковку (50-70 см) кратно превышает объем под пешеходную дорожку (20-30 см).

Стоимость подушки из щебня и песка зависит от плотности трамбовки и применения геотекстиля. Устройство бетонной плиты с армированием удорожает проект, но предотвращает просадки. Смета на земляные и дренажные работы описана в статье о смете на скрытые работы. Стоимость материалов для пирога основания представлена в статье о стоимости материалов основания.

Вес камня и логистика

Масса 1 квадратного метра гранитной брусчатки толщиной 100 мм составляет 260-270 кг. Доставка и разгрузка требуют краново-манипуляторных установок, что формирует отдельную строку сметы.

Расчет веса и транспортных затрат описан в статье о расчете веса и логистике.

Расход материалов и нормативы на квадратный метр

Для простых схем закладывается запас камня 5 процентов. При сложных схемах (елочка, диагональ) технологический запас на подрезку составляет до 20 процентов.

Помимо камня в расчет включаются объемы щебня, песка, цемента, геотекстиля и строительной химии. Каждая позиция рассчитывается по нормативным таблицам с учетом типа основания и толщины слоев. Порода гранита также влияет на стоимость: габбро-диабаз дешевле серого гранита на 40-70 процентов. Влияние породы на бюджет описано в статье о влиянии породы на цену проекта.

Трудозатраты: расценки по категориям работ

Расценки на укладку пиленого и колотого камня

Расценки на монтаж пиленой брусчатки ниже, чем на колотую, за счет высокой скорости укладки. Колотый камень требует индивидуальной подгонки каждого элемента.

Стоимость укладки пиленого камня описана в статье о цене укладки пиленой брусчатки. Расценки на монтаж колотого камня представлены в статье о стоимости укладки колотой брусчатки.

Надбавки за сложность схемы мощения

Укладка "веера" или розеток увеличивает стоимость на 30-50% по сравнению со стандартной линейной раскладкой из-за необходимости точной разметки и сложной подрезки.

Простые линейные схемы монтируются со скоростью 8-10 квадратных метров в смену. Радиусные и арочные паттерны снижают производительность до 3-4 метров. Расчет надбавок описан в статье о влиянии сложности схемы на стоимость.

Совет из практики от Корниенко Р.Л.: "Заказчики всегда спрашивают: сколько стоит квадратный метр? Нет единой цифры. Квадратный метр парадного въезда с бетонным основанием и пиленым камнем стоит вчетверо дороже квадратного метра садовой дорожки на гарцовке.

Экономика основания: бетон против песка

Жесткое vs. гибкое основание: сравнение затрат

Бетонное основание увеличивает начальные затраты на 40-60%, но исключает необходимость переукладки. Гибкое основание дешевле на старте, но требует периодического ремонта.

Экономическое сравнение двух типов оснований с горизонтом планирования 25 лет показывает паритет стоимости. Жесткое основание выигрывает в зонах с транспортными нагрузками. Детальное сравнение описано в статье об экономике бетонного и песчаного основания.

Мощение "под ключ" и затраты на реставрацию

Комплексный договор на мощение "под ключ" снижает общую стоимость на 10-15 процентов по сравнению с раздельным заказом материалов и работ.

Преимущество комплексного подхода: одна организация отвечает за качество всех слоев, исключая "перекладывание ответственности" между подрядчиками. Стоимость и формат комплексного подхода описаны в статье о мощении под ключ. Стоимость ремонтных и реставрационных работ описана в статье о стоимости реставрации.

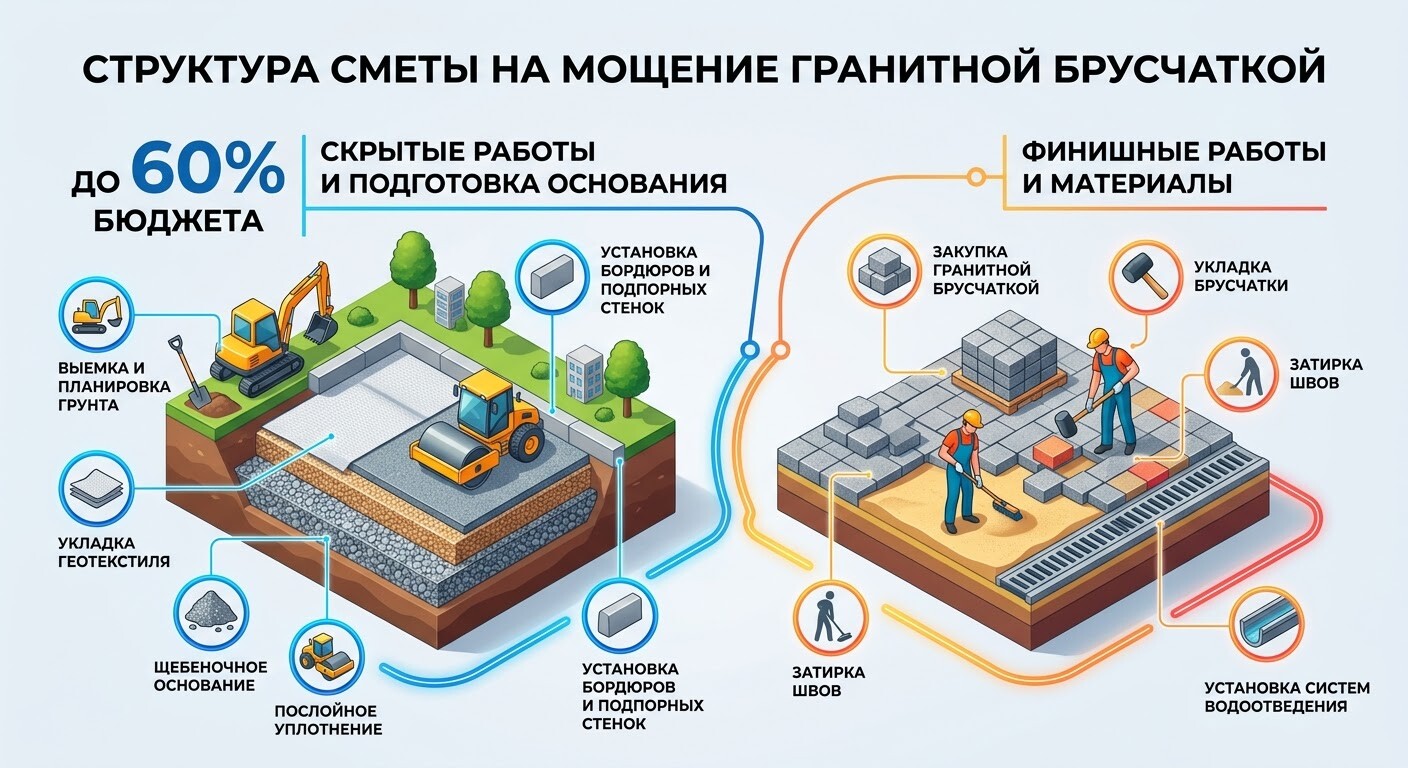

raschet-stoimosti-2
Экономика оснований: начальные затраты vs стоимость жизненного цикла за 25 лет

Сравнительная таблица стоимости по типам проектов

Инженерное сравнение пяти типовых сценариев мощения по критическим экономическим параметрам.
Тип проекта Стоимость материалов Сложность скрытых работ Расход фуги Эксплуатация Скорость монтажа
Парадный въезд (пиленый) Высокая Максимальная (бетон) Низкий Минимальный ремонт Высокая
Парковка спецтехники Выше средней Высокая (георешетка) Средний Сверхвысокий ресурс Средняя
Садовые дорожки (30 мм) Средняя Низкая (ЦПС) Высокий Требует ухода Средняя
Исторический стиль (колотая) Низкая Средняя Максимальный Ремонтопригодность Низкая
Эко-мощение (дренаж) Средняя Высокая (дренаж) Не применимо Эко-баланс Средняя

Выбор формата и обработки камня определяет стартовую стоимость. Технология укладки формирует затраты на скрытые работы. Схемы мощения влияют на трудоемкость. Профессиональный инструмент ускоряет монтаж. Ошибки приводят к расходам на ремонт. Реальные сметы представлены в обзоре объектов мощения в Москве.

Распространенное заблуждение: экономия на основании выгодна

Миф: достаточно положить камень на песок

Исключение геотекстиля или дренажной трубы снижает начальный бюджет на 5 процентов, но приводит к полной перекладке покрытия через два-три года из-за морозного пучения.

Стоимость переделки превышает первоначальный бюджет в 1,5-два раза за счет демонтажа, вывоза и повторного устройства всех слоев. Дешевые решения на старте неизбежно оборачиваются капитальным ремонтом. Расчет стоимости водоотвода описан в статье о стоимости водоотвода.

Совет из практики от Корниенко Р.Л.: "Я всегда привожу заказчикам простой расчет: вы экономите 20000 на геотекстиле и дренаже. Через три года тратите 400000 на полную переделку. Какая из этих цифр вам нравится больше? Математика мощения не прощает ошибок."

Сколько вложить в гранит чтобы не перекладывать?

Гранит на бетонном основании служит 25-50 лет без перекладки. Гранит на гарцовке требует полной перекладки через 7-10 лет на нагруженных участках.

Вопрос в другом: не "сколько стоит квадратный метр"", а "сколько стоит год эксплуатации"". Парковка на бетоне с пиленым гранитом дороже на старте, но если разделить стоимость на срок службы, она окажется дешевле гарцовки с перекладкой каждые восемь-десять лет. Сезонные коэффициенты и скидки описаны в статье о сезонности и скидках.

Частые вопросы о стоимости мощения гранитной брусчаткой

Сколько стоит укладка гранитной брусчатки за квадратный метр?

Единой цены не существует. Стоимость зависит от типа основания, формата камня и сложности схемы раскладки. Садовая дорожка на гарцовке обходится в два-три раза дешевле парадного въезда на бетонном основании с пиленым камнем.

Какой процент бюджета занимают скрытые работы?

Подготовка основания, дренаж, земляные работы и строительная химия формируют до 60 процентов общего бюджета. Стоимость камня и его укладки составляет оставшиеся 40.

Выгоднее ли заказывать мощение "под ключ"?

Да. Комплексный договор снижает стоимость на 10-15 процентов и исключает дефекты, связанные с несогласованностью подрядчиков. Одна организация отвечает за качество всех слоев.

Какой запас камня закладывать в смету на подрезку?

Для простых линейных схем - 5 процентов. Для елочки и диагональной перевязки - до 10 процентов. Для веера и радиусового мощения - до 20 процентов.

Корниенко Роман Леонидович
Автор статьи
Корниенко Роман Леонидович
Эксперт по монтажу гранитной брусчатки, консультант
